水電改造算是硬裝施工階段的第一步,而這兩大隱蔽工程具有不可返工等特點,前期規劃和嚴謹施工尤為重要。本期《工地有話說》,紅網家居頻道探訪了千思裝飾在八一小區的一處工地,項目水電改造已經完成,接下來就跟著“家居君”的腳步,來學點水電項目裝修的硬知識。
文/康希 甘偉萍
記者探訪的這處工地是一套面積130平米左右的三房,項目經理曾軍其在千思裝飾工作了4年,同時他也是一位有著10多年裝修經驗的木工師傅。曾軍其告訴記者,這套房子的戶型南北通透,內部主體改造并不多。

按照計劃,項目預計施工時間為8月3日-10月18日,為期75天,目前已經進入了第二周硬裝階段,水電部分已經完成。
對業主來說,水電改造開工前具備:1、水電改造設計方案成熟,完整方案應該包括準確的水路電路定位點。2、簽定水電改造安裝合同。水電改造方案制定好后,就需要簽訂水電改造合同,簽訂時需注意以下幾點。
水電改造合同簽訂
1、提前預約水電工程師上門規劃準確定位點,現場做出工程量預算,在施工中不變更一位點的情況下,誤差值應不超過10%,避免結算時水電超支。
2、水電路改造合同里面應該確定水管,管件,BV單銅線,UPVC阻燃電工管,網絡線,電視線,電話線,音響線等材料品牌型號,防止材料假冒。
3、應注明各項目的單價,預算總價,及誤差值。

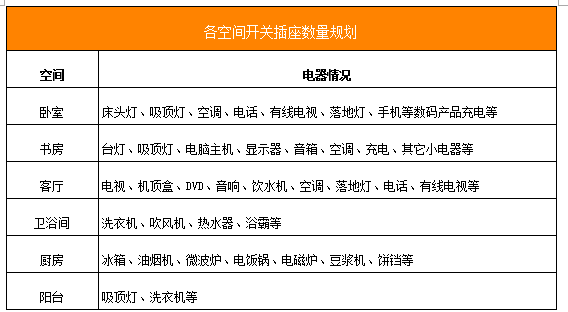

家居開關插座規劃也即確定其安裝數量和安裝位置時,可以綜合三大方面來考慮。首先是考慮房屋各空間的功能,確定各個空間的功能,如臥室、書房、客廳、影音室等;第二,考慮主要電器、家具的擺放位置和大致尺寸,如櫥柜、電視、冰箱、洗衣機等。


新房電路:目前,絕大多數新住宅樓房間的強電配電系統是完善的,照明插座空調等回路完全分離,能保證正常家庭用電負荷;弱電,包括網絡、電話、電視等都已入戶,甚至各個房間都已布置了完整的弱電線路,部分房屋弱電線路只接到客廳或臥室,需要做進一步延伸工作,在裝修時無需要太多改變。

很多家庭在安裝使用地插時,會主動的將地插安裝在較低的隱蔽位置,認為這樣不會影響整個房間的布局,使房間更美觀。但是這樣容易在人們拖地時,將水濺到地插里面,從而引發短路或者連電、漏電事故,對人身安全有威脅。安裝地插規定,明裝插距離地面最好不低于1.8米,暗裝插距離地面也最好不低于0.3米。
在將地插插座安裝好之后,最好在地插插座面板上安裝防濺水的盒子或者塑料擋板,這樣能夠有效的防止地插插座進水。用戶要經常用干布對地插進行擦拭清潔,防止積累污垢。人們可以定期用吸塵器將地插板內的塵土吸出來,或是將拖線板倒過來,輕輕拍打其底部,然后用干布擦凈表面的塵土。

插座的安裝高度,當設計有規定時應按設計要求安裝;當設計不明確時,一般應符合:帶有安全門的插座不低于0.3M;不帶安全門的插座不低與1.8M;建議盡可能購買帶有安全門的插座,因為兩者價格相差不大。
在控制居家用電開關時,最好將冰箱、空調等單獨設置一個開關區,以防出遠門時,不會耽誤冰箱等電器的運轉。 義烏靈鷗家政服務公司:專門提供家政、月子護理、育嬰師、保姆、專業陪護、服侍老人、醫院護理、鐘點工、家庭公司保潔、搬家等服務。 |
